攸县新闻网讯【记者 皮灿华】对于桐坝水利综合枢纽工程项目建设者来说,9月13日又是一个值得庆贺的日子。当天上午11:08时,随着震耳欲聋的爆响,桐坝水利综合枢纽工程大坝上下游横向围堰开始合龙,运土车辆一车接一车地往龙口倾倒。上、下游戗堤上各有一台铲运机在不停地往龙口送土,大约10分钟左右,龙口渐渐封堵,流水截止,正式宣告二期围堰成功合龙。
作为我县今年十大重点工程之一的桐坝水利综合枢纽工程,是湘江一级支流洣水干流上的一个重点开发项目,是一座集发电、防洪、灌溉、交通、航运、旅游和改善城区环境、提升城市品位为一体的综合性水利水电工程。该项目投资意向书于2003年在“深洽会”上签订,先后完成了项目可行性研究、防洪、水保、环保、地质灾害、国土预审等32个评估、评审项目。2007年元月,经省发改委批准立项,2008年10月,通过了初步设计技术评审。2009年10月,经省水利厅行政许可,下达了开工令。
自2007年至今,桐坝水利综合枢纽工程一直被列为市、县重点建设项目。该项目既是一个水利工程,又是一个产业项目,同时还是一个城市亮点。项目建成后,对于完善城市功能,加快城市发展,构建“一江两岸”城市格局,开发旅游产业、提高人民生活质量、促进县域经济又好又快发展都具有十分重要的意义。
位于我县菜花坪镇竹丰村和鸭塘铺乡龙湖村境内的桐坝水利综合枢纽工程,距县城5.6公里,是洣水流域第13个梯级开发点。坝址以上控制流域面积6115平方公里;年平均发电量6000万度。大坝设计为11孔钢质弧形门闸坝。设计船只吨位100吨级,年通航能力为50万吨,计划总工期为3年,总投资2.45亿元。

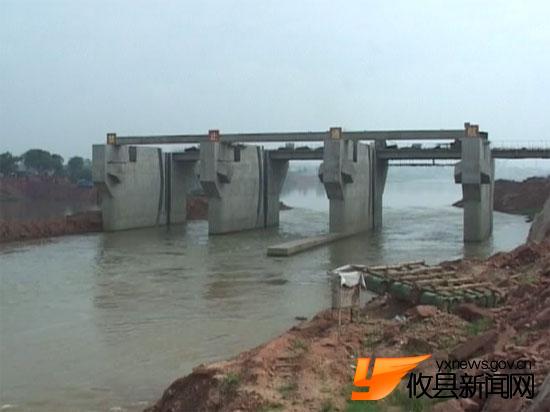

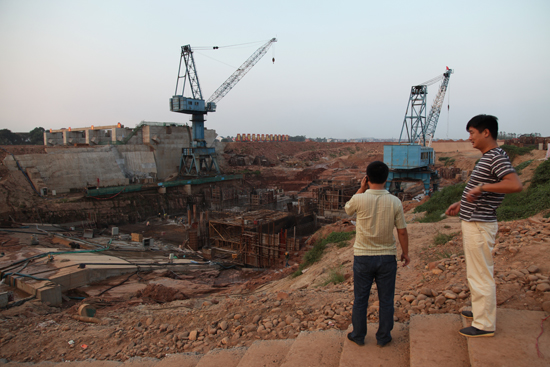

在市、县两级的正确指导、强力推进和相关职能部门的紧密配合、大力支持下,桐坝水利综合枢纽工程按照水利建设规范程序,依法依规完成了项目的前期工作,于2009年10月7日正式下河围堰,经过近一年来的辛勤努力,克服了工程建设中遇到的种种困难,战胜了多次发生的洪涝灾害,先后完成了施工供电架设、施工场地平整、开工前准备工作,一期枯水围堰,一期闸坝基础开挖,大坝左岸2号~6号闸墩混凝土浇筑,桥坝合一预制桥梁制作,发电厂房基础开挖等项目。到目前为止,一期枯水期闸坝工程已全面完成。3跨桥坝合一公路桥梁已吊装就位,一期枯水围堰已全部拆除,厂房基础土石方开挖全部完成,厂房全年围堰已经结束。目前正在抓紧进行厂房基础混凝土施工,8月28日正式启动了右岸二期围堰施工,到9月13日止,二期围堰成功合龙。
目前桐坝水利综合枢纽工程已完成总任务的三分之一多。预计明年3月20日前完成土建施工,确保工程安全渡汛。计划明年9月1日第一台机组并网发电;明年12月31日,大坝枢纽工程将基本完成。
在此期间,还将实施库区防洪堤、撇洪渠、灌溉渠及排渍工程建设,完善桥坝合一工程,做好“一江两岸多景”城市格局规划,完善洣水休闲旅游规划设计, 打造城市亮点,提升城市品位。
同时,工程建设方将抓紧时间,抢住枯水期的有利时机,在保证工程质量和安全的前提下,狠抓工程进度,狠抓施工管理,搞好工程建设,确保明年3月20日安全渡汛,确保明年9月1日正式发电。
责编:皮灿华
来源:攸县新闻网
【2022-3-26成长ABC】高楼小学:红色文化浸润 爱驻最美村小
【2022-2-26成长ABC】以爱筑校 护航成长
【2022-01-08成长ABC】株洲市最美村小之丫江桥仙石小学:用心育人 用情润心
【2021-12-11成长ABC】国培育精英 携手促提升
【2021-11-13成长ABC】攸县话,你会说吗?
【2021-10-30成长ABC】“芙蓉学校”花开攸州 乡村教育再添新军
【2021-10-16成长ABC】风雨中的向阳花
【2021-10-02成长ABC】不惧挫折 坚毅前行
下载APP
分享到
