桐坝水利综合枢纽工程有望9月底发电
2012-07-11 15:03:34          来源:攸县新闻网 | 编辑:谢诗意 | 作者:洪源 黄勇          浏览量:2296

  攸县新闻网讯【记者 洪源 黄勇】作为市县两级重点工程,同时也是近年来我县最大的一个水利工程项目,桐坝水利综合枢纽工程自开工建设以来,倍受社会各界的高度关注。近日,记者从工程指挥部了解到,工程的土建项目已经基本完成,目前施工单位正在加班加点进行发电机组的安装。

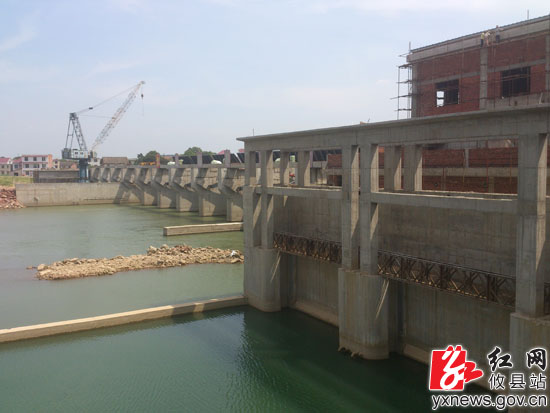

  站在工程施工现场,远看整个坝体横跨大河两岸,十几个闸墩拔地而起,9个闸门一字排开,其下滔滔洣水川流不息,气势恢宏。工地上,机器轰鸣,车辆穿梭,工人们正顶着烈日加班加点赶进度,一派热火朝天的景象。

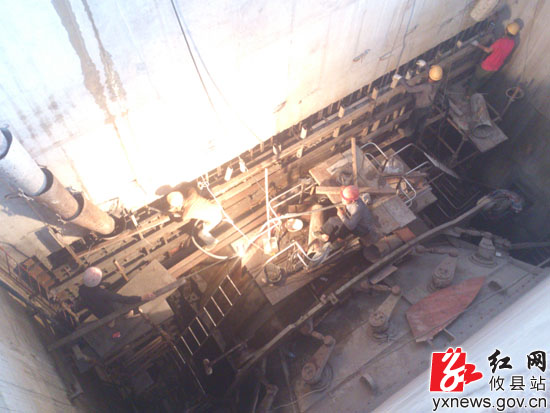

顶着近40多度的高温,在地下几米深的地方,工人们正忙碌着浇筑一号发电机组

  三个贯流式发电机组是整个桐坝水利综合枢纽工程的“心脏”,按照设计,其装机容量为1.5万千瓦,年发电量为5723万度,相当于两个酒埠江电站的年发电量,能满足我县三分之一的城市用电。

  据项目负责人介绍,除了部分土建工程的扫尾工作,发电机组的安装已经成为目前整个工程最重要的部分。项目部提出“大战九十天,确保第一台机组成功发电”的口号,施工单位正利用目前的晴好天气,抢抓工程进度,确保实现9月底成功发电的目标。
